Stan zero budynku to moment, w którym dom przestaje być tylko szkicem z projektu i zaczyna realnie opierać się na gruncie. W tym etapie powstają wykopy, fundamenty, izolacje oraz pierwsze warstwy przygotowujące podłogę na gruncie, więc od jakości tych prac zależy nie tylko trwałość konstrukcji, ale też późniejszy komfort cieplny i odporność na wilgoć. Poniżej rozbijam ten etap na konkretne elementy: co obejmuje, jak przebiega, ile kosztuje w 2026 roku i czego pilnować przed wejściem w kolejne prace.
Najważniejsze rzeczy do zapamiętania o etapie zerowym
- To etap obejmujący roboty ziemne, fundamenty, izolacje i zwykle część instalacji podposadzkowych.
- Jakość gruntu i poziom wód gruntowych potrafią zmienić technologię oraz koszt całej inwestycji.
- Przy prostym domu na dobrym gruncie ławy są zwykle tańsze, a płyta fundamentowa częściej wygrywa na trudnym podłożu i przy wyższych wymaganiach energetycznych.
- W 2026 roku koszt stanu zerowego dla domu 120-150 m² najczęściej mieści się orientacyjnie w widełkach 66-126 tys. zł, ale zakres potrafi wzrosnąć przy piwnicy, drenażu lub wywozie gruntu.
- Największym błędem jest oszczędzanie na izolacji, zagęszczeniu zasypek i kontroli poziomów.
Czym jest stan zerowy i co naprawdę obejmuje
Ja traktuję ten etap jako konstrukcyjną bazę całego domu. W praktyce obejmuje on wszystko to, co dzieje się poniżej albo tuż przy poziomie gruntu: roboty ziemne, wykonanie ław albo płyty, ścian fundamentowych, izolacji przeciwwilgociowej i termicznej, a często także przepustów pod instalacje i warstw podłogi na gruncie. Jeśli projekt przewiduje piwnicę, zakres robi się szerszy, bo dochodzi więcej żelbetu, szczelniejsze zabezpieczenie przed wodą i większa kontrola nad każdym poziomem.| Element | Po co jest | Na co zwracam uwagę |
|---|---|---|
| Roboty ziemne | Przygotowują działkę pod posadowienie domu i zdejmują warstwę humusu | Głębokość wykopu, wywóz gruntu, poziom wody |
| Ławy lub płyta fundamentowa | Przenoszą ciężar budynku na grunt | Zbrojenie, wymiary, zgodność z projektem |
| Ściany fundamentowe | Podnoszą konstrukcję ponad grunt i tworzą bazę pod dalsze warstwy | Równość, izolacja, połączenie z ławami |
| Izolacja przeciwwilgociowa i termiczna | Chroni przed wodą, chłodem i przemarzaniem | Ciągłość warstw, brak przerw i uszkodzeń |
| Przepusty instalacyjne | Prowadzą wodę, kanalizację, prąd i inne media | Szczelność oraz właściwe rozmieszczenie |
| Warstwy pod podłogę na gruncie | Stabilizują i wyrównują podłoże pod kolejne prace | Zagęszczenie, grubość warstw, poziomy |
Nie myliłbym tego z postawieniem ścian nadziemia. Na tym etapie nie ma jeszcze dachu, stolarki okiennej ani wykończenia, a instalacje są zwykle w zalążku, nie w pełnym zakresie. To właśnie dlatego stan zerowy jest tak ważny: tu nie widać jeszcze efektu końcowego, ale już buduje się jakość całego domu. Skoro wiadomo, co powinno się w nim znaleźć, przechodzę do samej kolejności prac na budowie.

Jak przebiega etap krok po kroku na placu budowy
Wytyczenie budynku i zdjęcie humusu
Najpierw geodeta wyznacza osie i obrys budynku, a potem zdejmuje się humus, czyli wierzchnią, urodzajną warstwę gleby. To nie jest kosmetyka, tylko konieczność: pod fundamentami nie powinno być miękkiej, organicznej warstwy, która później siada i pracuje. Już na tym etapie ustala się też poziom zero, od którego później liczy się posadzki, progi i wysokości całego domu.
Wykop i przygotowanie podłoża
Tu wychodzi, czy projekt dobrze pasuje do działki. Przy słabszym gruncie potrzebna bywa wymiana części podłoża, a przy wysokiej wodzie gruntowej dochodzi odwodnienie albo mocniejsze zabezpieczenie wykopu. Ja zawsze patrzę na to nie tylko przez pryzmat kosztu, ale też czasu: każdy dodatkowy dzień na osuszanie lub stabilizację potrafi rozjechać harmonogram.
Zbrojenie, betonowanie i ściany fundamentowe
Zbrojenie nadaje betonowi nośność w miejscach, gdzie sam materiał byłby zbyt kruchy na rozciąganie. Jeśli ekipa pracuje na ławach, potem dochodzą ściany fundamentowe; przy płycie fundamentowej część tych funkcji przejmuje sama płyta i jej warstwy nośne. Tu nie ma miejsca na uznaniowość: liczą się średnice stali, otulina, wibrowanie betonu i zgodność z projektem.
Przeczytaj również: Elewacja domu - koszty, materiały, błędy. Wybierz trwałą fasadę

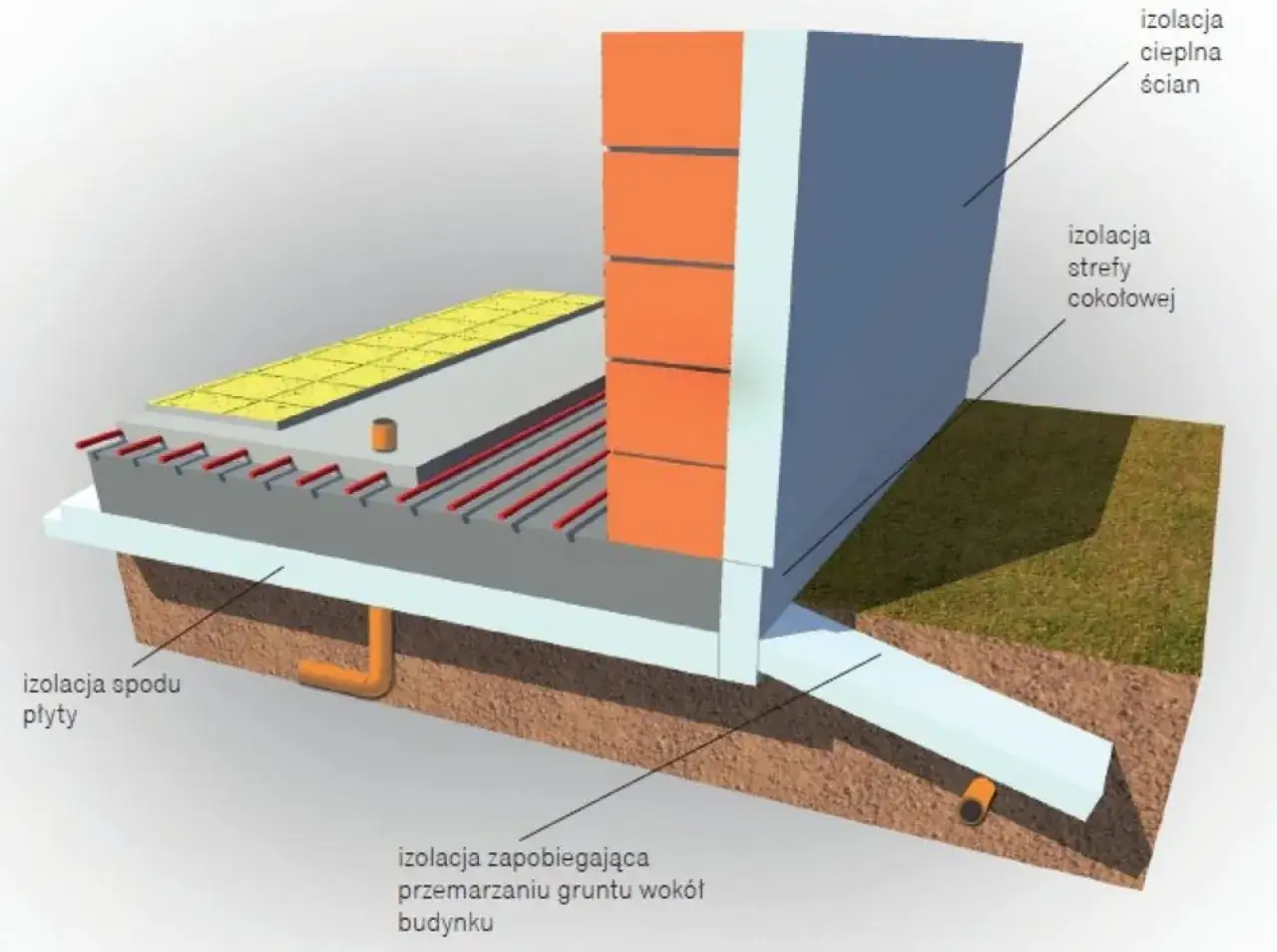

Izolacje, drenaż i zasypki
To warstwa, którą inwestorzy często traktują jako dodatek, a ja uważam ją za jedną z najważniejszych. Izolacja przeciwwilgociowa odcina wodę kapilarną, izolacja termiczna ogranicza ucieczkę ciepła, a drenaż pomaga odprowadzić wodę z sąsiedztwa fundamentu. Na końcu pojawia się zasypka i zagęszczenie gruntu, bo słabo ubity materiał pod podłogą po kilku sezonach potrafi się osiadać. Jeśli używa się chudego betonu, to po prostu niskiej klasy warstwy wyrównawczej, która tworzy czyste i równe podłoże pod dalsze warstwy. Na papierze to sekwencja kilku prostych kroków, ale w praktyce każdy z nich zależy od gruntu, pogody i dyscypliny wykonawcy. I właśnie to prowadzi do pytania, czy lepiej iść w ławy, czy w płytę fundamentową.Ławy fundamentowe czy płyta fundamentowa
Ja nie traktuję płyty jako rozwiązania „lepszego” z definicji. Jest lepsza wtedy, gdy pasuje do warunków na działce i do projektu, a ławy wygrywają tam, gdzie grunt jest dobry, budynek prosty, a inwestor chce rozsądnie trzymać koszty. Jeśli dom ma piwnicę albo stoi na działce z trudną wodą gruntową, wybór nie jest już kwestią sympatii, tylko inżynierii.
| Rozwiązanie | Kiedy ma sens | Zalety | Ograniczenia | Koszt orientacyjny w 2026 |
|---|---|---|---|---|
| Ławy fundamentowe i ściany fundamentowe | Prosty dom, stabilny grunt, brak piwnicy | Zwykle niższy koszt, dobrze znana technologia, łatwiejsza dostępność ekip | Więcej mostków termicznych, większa zależność od jakości zasypek i izolacji | Około 400-950 zł/m² rzutu budynku |
| Płyta fundamentowa | Słabszy grunt, wysoka woda gruntowa, dom energooszczędny, ogrzewanie podłogowe | Równomierne rozłożenie obciążeń, mniejsze ryzyko lokalnych osiadań, dobra szczelność cieplna | Wyższy koszt startowy, większa wrażliwość na dokładność projektu i wykonania | Około 550-1200 zł/m² rzutu budynku |
Jeśli miałbym wskazać praktyczną zasadę, powiedziałbym tak: przy dobrym gruncie i prostej bryle często wystarczą ławy, a przy bardziej wymagającej działce płyta daje większą przewidywalność. W domach energooszczędnych jej przewaga bywa też termiczna, bo łatwiej ograniczyć mostki cieplne. Sama technologia ma jednak sens dopiero wtedy, gdy mieści się w budżecie, więc pora przejść do pieniędzy.
Ile kosztuje stan zerowy domu w 2026 roku
W 2026 roku najbardziej uczciwe podejście do kosztów polega na liczeniu szerokiego zakresu, a nie jednej „magicznej” kwoty. Dla domu o powierzchni zabudowy 120-150 m² orientacyjne widełki całego etapu zwykle mieszczą się mniej więcej w przedziale 66-126 tys. zł, przy czym dolna część dotyczy prostszego układu na korzystnym gruncie, a górna pojawia się przy płycie, piwnicy, mocniejszej izolacji albo bardziej skomplikowanej logistyce. Jeśli przeliczać po metrażu, branżowe cenniki pokazują zwykle 400-950 zł/m² dla tradycyjnych ław i 550-1200 zł/m² dla płyty fundamentowej.
| Co podbija koszt | Dlaczego | Jak ograniczyć ryzyko |
|---|---|---|
| Słaby grunt | Trzeba wymienić część podłoża, wzmocnić posadowienie albo przejść na płytę | Badanie geotechniczne przed startem |
| Wysoka woda gruntowa | Dochodzi odwodnienie, drenaż i mocniejsza hydroizolacja | Uwzględnić odwodnienie w projekcie, nie dopisywać go na budowie |
| Piwnica | Więcej betonu, większy wykop, więcej zabezpieczeń | Realnie policzyć koszt jeszcze przed wyborem projektu |
| Wywóz ziemi | Urobek trzeba załadować, wywieźć i często jeszcze utylizować | Sprawdzić logistykę dojazdu i miejsce składowania |
| Detale izolacyjne | Lepsze materiały i staranne łączenia kosztują więcej, ale chronią dom | Nie oszczędzać na ciągłości izolacji i jakości wykonania |
Najczęściej koszt nie wybucha przez sam beton. Najwięcej robią różnice w gruncie, wodzie i transporcie, czyli dokładnie to, czego nie widać na zdjęciach z budowy. Jeżeli wycena wygląda zaskakująco nisko, zwykle oznacza to, że ktoś pominął jedną z tych pozycji. Skoro budżet jest już uporządkowany, zostaje najważniejsza część praktyczna: błędy, których naprawdę warto uniknąć.
Najczęstsze błędy, które mszczą się po latach
- Pomijanie badań gruntu - bez rozpoznania podłoża łatwo dobrać złą technologię fundamentów albo źle oszacować koszty odwodnienia i wymiany gruntu.
- Przecięcie ciągłości izolacji - jedna źle połączona warstwa potrafi później dać zawilgocenie ścian albo chłodną podłogę.
- Słabe zagęszczenie zasypki - grunt pod podłogą osiada, a po czasie wychodzą pęknięcia, nierówności i problemy z posadzką.
- Złe spadki terenu od budynku - woda opadowa zamiast odpływać, zbiera się przy fundamentach i zwiększa ryzyko zawilgocenia.
- Nieprecyzyjne przepusty instalacyjne - później robi się kucie, doszczelnianie i poprawki, które kosztują więcej niż dokładność na starcie.
- Za szybkie obciążanie świeżego betonu - beton potrzebuje czasu na dojrzewanie, a pośpiech potrafi osłabić efekt całej pracy.
To są właśnie te usterki, które nie zawsze wyglądają groźnie w dniu odbioru, ale po dwóch sezonach zaczynają kosztować dużo więcej niż oszczędność na etapie robót. Dlatego przed przejściem dalej zawsze robię jeszcze jedną rzecz: sprawdzam odbiór techniczny bez pośpiechu.
Co sprawdzam przed odebraniem etapu zerowego
Odbiór warto potraktować jak ostatni moment na korektę bez kucia i dopłacania za poprawki. Ja patrzę wtedy nie tylko na to, czy beton jest wylany, ale czy cały układ jest zgodny z projektem, suchy, stabilny i przygotowany na następny etap. Dobrze jest przejść przez ten punkt razem z kierownikiem budowy albo osobą, która umie wyłapać detale konstrukcyjne.
- Osie i wymiary - sprawdzam, czy budynek stoi tam, gdzie przewidział projekt, i czy nie ma odchyłek w obrysie.
- Poziom zero i wysokości - kontroluję, czy wszystkie kluczowe rzędne są zgodne z założeniami, bo później każda pomyłka wychodzi w posadzkach i progach.
- Ciągłość izolacji - patrzę, czy nie ma przerw, zagięć albo uszkodzeń w warstwach przeciwwilgociowych i termicznych.
- Przepusty instalacyjne - sprawdzam, czy media wychodzą tam, gdzie powinny, i czy da się je szczelnie połączyć z dalszą instalacją.
- Zagęszczenie zasypek - upewniam się, że grunt został ubity warstwami, a nie tylko zasypany „na oko”.
- Dokumentacja zdjęciowa i protokół - zapisuję stan prac, bo to pomaga później przy sporach, poprawkach i odbiorach kolejnych etapów.
Kiedy te punkty są dopilnowane, kolejny etap zwykle idzie spokojniej i bez typowego chaosu, który tak często towarzyszy budowie domu. Z mojego punktu widzenia właśnie tu widać różnicę między budową prowadzoną „byle szybciej” a budową prowadzoną rozsądnie.
Dlaczego dobrze wykonany etap zerowy oszczędza najwięcej
Jeśli miałbym wskazać jedną zasadę, powiedziałbym: na tym etapie opłaca się myśleć jak wykonawca, a nie jak łowca najniższej ceny. Dobrze zrobione fundamenty, izolacje i zasypki nie robią efektu wizualnego, ale właśnie one decydują, czy dom będzie stabilny, suchy i przewidywalny w użytkowaniu. To nie jest miejsce na „jakoś to będzie”, bo późniejsze poprawki są zawsze trudniejsze, droższe i bardziej inwazyjne niż rzetelne wykonanie od początku.
- Jeśli działka ma niepewny grunt, zacznij od badań, nie od rozmów o samej ekipie.
- Jeśli woda gruntowa jest wysoka, uwzględnij odwodnienie i izolację już w projekcie.
- Jeśli inwestujesz w energooszczędny dom, pilnuj ciągłości izolacji i ograniczenia mostków termicznych.
- Jeśli coś budzi wątpliwości na odbiorze, zatrzymaj kolejny etap, zanim problem zostanie przykryty następną warstwą robót.
W praktyce najlepszy rezultat daje nie najtańszy wariant, tylko taki, który pasuje do gruntu, projektu i budżetu. Gdy te trzy rzeczy są spójne, stan zerowy przestaje być ryzykiem, a staje się solidnym startem całej budowy.
