Rozbudowa domu to dobry sposób na zdobycie dodatkowej przestrzeni bez przeprowadzki, ale tylko wtedy, gdy od początku dobrze połączysz formalności, projekt i wykonanie. W praktyce najwięcej problemów nie wynika z samego murowania, tylko z błędnego wyboru procedury, niedoszacowania konstrukcji i pominięcia instalacji. Poniżej pokazuję, jak przejść przez cały proces rozsądnie: od sprawdzenia planu miejscowego, przez dokumenty, po budżet i typowe pułapki.
Najpierw sprawdź plan, projekt i formalności, a dopiero potem zaczynaj prace
- Najpierw ustal wariant inwestycji - dobudowa, nadbudowa, adaptacja poddasza albo przebudowa wnętrz dają zupełnie inny efekt i inne formalności.
- MPZP albo warunki zabudowy to pierwszy filtr, bo to one wyznaczają wysokość, linię zabudowy, dach i inne ograniczenia.
- Przy zgłoszeniu można zwykle ruszyć po 21 dniach bez sprzeciwu, a pozwolenie na budowę ma ustawowy termin 65 dni na wydanie decyzji.
- Projekt i mapa do celów projektowych są kluczowe, bo bez nich łatwo utknąć jeszcze przed złożeniem wniosku.
- Budżet warto liczyć z rezerwą 15-20%, bo najdroższe bywają połączenia starej i nowej części, a nie same ściany.
Jakie powiększenie domu ma sens w twojej sytuacji
Zanim wejdziesz w formalności, trzeba uczciwie odpowiedzieć na jedno pytanie: czy potrzebujesz realnie większej bryły, czy tylko lepszego układu wnętrz. To rozróżnienie decyduje o kosztach, czasie i o tym, czy inwestycja będzie wygodna po oddaniu do użytku.
| Wariant | Kiedy ma sens | Plusy | Co zwykle komplikuje |
|---|---|---|---|
| Dobudowa w poziomie | Masz miejsce na działce i chcesz np. salon, gabinet, sypialnię albo garaż | Najłatwiej połączyć nową część z ogrodem, zwykle prostsza logistyka prac | Nowe fundamenty, dach i ryzyko błędnego połączenia ze starą częścią |
| Nadbudowa | Brakuje ci terenu na działce, ale budynek i strop pozwalają pójść w górę | Nie zabiera ogrodu, można mocno zwiększyć metraż bez powiększania obrysu | Konstrukcja, dach, schody, większa ingerencja w istniejący dom |
| Adaptacja poddasza | Masz niewykorzystaną kubaturę i chcesz dodatkowe pokoje bez pełnej dobudowy | Często tańsza niż nowa część budynku, mniej formalności niż przy zmianie bryły | Skosy, doświetlenie, izolacja i wysokość użytkowa pomieszczeń |
| Przebudowa wnętrz | Nie potrzebujesz nowych metrów, tylko lepszego układu domu | Najszybciej daje poprawę funkcjonalności | Nie zwiększa powierzchni, więc nie rozwiązuje problemu ciasnoty |
Ja zwykle zaczynam właśnie od tego podziału, bo później łatwiej dobrać projektanta, kosztorys i procedurę. Kiedy już wiesz, który wariant ma sens, trzeba sprawdzić, co pozwala na to prawo i lokalny plan zagospodarowania.

Jakie formalności trzeba zamknąć przed pierwszą łopatą
Pierwszy krok to sprawdzenie, czy działka jest objęta miejscowym planem zagospodarowania przestrzennego. Jeśli plan istnieje, on zwykle przesądza o tym, czy możesz rozbudować budynek, jak wysoki może być nowy fragment, jaki dach jest dopuszczalny i gdzie wolno sytuować zabudowę. Jeśli planu nie ma, potrzebna bywa decyzja o warunkach zabudowy.
W praktyce przy dobudowie albo nadbudowie domu jednorodzinnego najczęściej kończy się na pozwoleniu na budowę, bo rośnie bryła budynku, zmienia się jego obrys lub oddziaływanie na otoczenie. Wyjątkiem są proste roboty wewnętrzne albo niektóre prace, które nie ingerują w konstrukcję i nie zwiększają parametrów budynku. To ważne rozróżnienie, bo zły wybór procedury potrafi zatrzymać inwestycję jeszcze przed rozpoczęciem robót.Budowlane ABC przypomina, że wniosek o pozwolenie można dziś złożyć także elektronicznie, a urząd ma ustawowo 65 dni na wydanie decyzji. Z kolei przy zgłoszeniu, jeśli organ nie wniesie sprzeciwu, można ruszyć po 21 dniach. To nie znaczy, że każda inwestycja powinna iść najkrótszą drogą, ale dobrze pokazuje realne różnice czasowe.
- Sprawdź MPZP albo WZ przed rozmową z wykonawcą, bo to one wyznaczają granice projektu.
- Ustal, czy potrzebujesz pozwolenia, czy zgłoszenia - wątpliwości najlepiej wyjaśnić na etapie projektu, nie po złożeniu wniosku.
- Przygotuj się na termin 65 dni dla pozwolenia i 21 dni dla zgłoszenia bez sprzeciwu.
- Nie zaczynaj robót przed decyzją albo upływem terminu, bo później trudno to odkręcić bez kosztów i nerwów.
- Pamiętaj o opłatach - sama część mieszkalna domu jednorodzinnego jest co do zasady zwolniona z opłaty skarbowej, ale pełnomocnictwo kosztuje 17 zł.
Warto też pamiętać, że decyzja o pozwoleniu wygasa, jeśli budowy nie rozpoczniesz przed upływem 3 lat albo przerwiesz ją na ponad 3 lata. To detal, o którym wielu inwestorów przypomina sobie dopiero wtedy, gdy harmonogram zaczyna się rozjeżdżać. Następny krok to dokumenty, bo bez nich nawet dobry pomysł nie przejdzie przez urząd.
Jak wygląda komplet dokumentów i kto powinien go przygotować

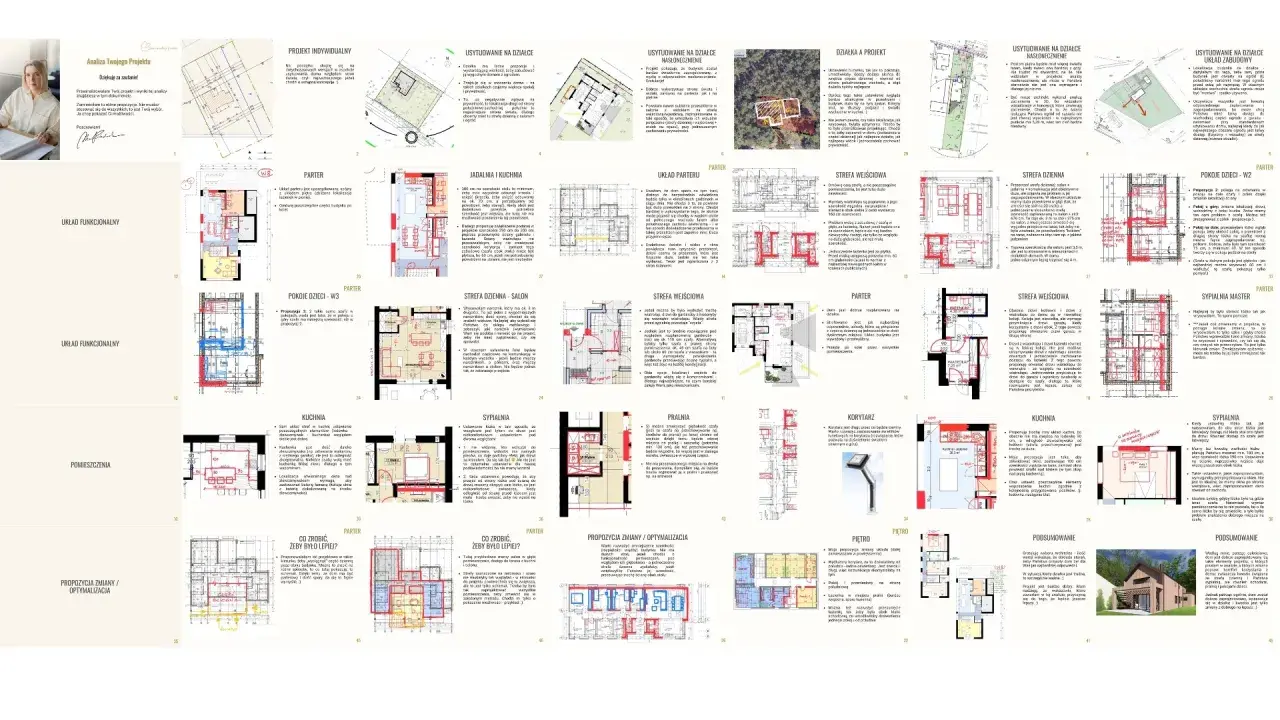

Najważniejszy dokument to projekt budowlany, a nie luźna koncepcja czy szkic od wykonawcy. Przy powiększaniu domu projekt musi pokazać nie tylko nową część, ale też sposób połączenia jej z istniejącą bryłą, wpływ na konstrukcję, instalacje i zagospodarowanie działki. W wielu przypadkach potrzebna jest też aktualna mapa do celów projektowych, bo bez niej projektant nie ma na czym rzetelnie zaplanować inwestycji.W praktyce zestaw dokumentów zwykle obejmuje:
- aktualną mapę do celów projektowych,
- projekt zagospodarowania działki lub terenu,
- projekt architektoniczno-budowlany,
- oświadczenie o prawie do dysponowania nieruchomością na cele budowlane,
- decyzję o warunkach zabudowy, jeśli nie ma MPZP,
- uzgodnienia branżowe, jeśli inwestycja ich wymaga, na przykład przy ochronie konserwatorskiej albo zmianach przyłącza.
Warto też odróżnić obszar oddziaływania budynku od samej powierzchni zabudowy. Ten pierwszy termin oznacza teren, na który obiekt wpływa ograniczeniami wynikającymi z przepisów, więc potrafi przesądzić o tym, czy inwestycja przejdzie przez prostsze zgłoszenie czy już przez pełne pozwolenie. Z dokumentami jest więc tak samo jak z projektem: im wcześniej wyłapiesz ograniczenia, tym mniej strat później.
Jak technicznie połączyć starą część z nową
Tu zwykle zaczynają się prawdziwe różnice między inwestycją dobrą i przeciętną. Samo postawienie ścian jest prostsze niż sensowne połączenie nowej części ze starym budynkiem, a właśnie na styku najczęściej wychodzą pęknięcia, mostki termiczne i problemy z wilgocią.
Fundament i konstrukcja

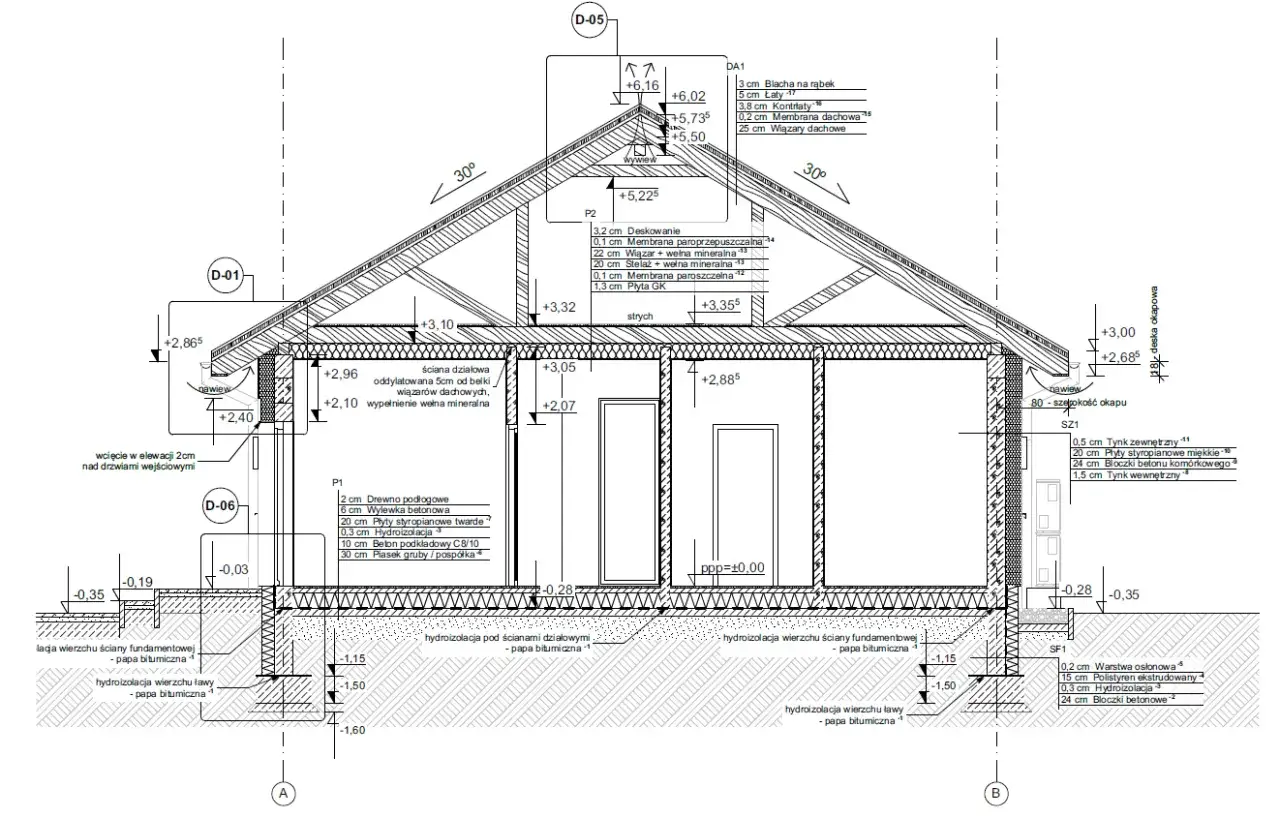

Jeżeli nowa część ma własny fundament, trzeba sprawdzić, czy będzie pracowała tak samo jak istniejący dom. Jeśli nie, projektant zwykle przewiduje dylatację, czyli szczelinę kompensującą ruchy obu części. To nie jest ozdoba z projektu, tylko zabezpieczenie przed pękaniem tynków i przenoszeniem naprężeń.
Przy starszych domach szczególnie ważna jest nośność istniejącego stropu i ścian. Zdarza się, że inwestor chce po prostu „dorzucić pokój”, a potem okazuje się, że trzeba wzmacniać belki, robić podciągi albo zmieniać układ obciążeń. Tego nie da się ocenić na oko.
Dach i połączenie brył
Najczęściej najwięcej kosztuje nie sama ściana, tylko dach i obróbki w miejscu styku. Im bardziej skomplikowane załamanie połaci, tym większe ryzyko przecieków i tym więcej pracy dla ekipy. Jeśli można zaprojektować prostsze połączenie brył, zwykle warto to zrobić, nawet kosztem mniej efektownej formy.
W praktyce lepiej mieć jeden czytelny detal niż kilka „ładnych” załamań, które po dwóch sezonach będą wymagały poprawek. To jedna z tych decyzji, gdzie prostota naprawdę wygrywa z ambicją.
Instalacje i ogrzewanie
Rozbudowa domu prawie zawsze oznacza przeliczenie instalacji od nowa. Nowy metraż to większe zapotrzebowanie na ciepło, czasem inne trasy kanałów wentylacyjnych, dodatkowe obwody elektryczne, a przy łazience lub kuchni również zmiany w wodzie i kanalizacji. Jeśli stara część ma już swoje ograniczenia, trzeba je uwzględnić przed startem robót, nie po wylaniu fundamentów.
Z mojego doświadczenia najwięcej niespodzianek daje kanalizacja i ogrzewanie. Grawitacyjny odpływ bywa trudny do poprowadzenia w nowej części, a istniejące źródło ciepła nie zawsze ma zapas mocy. Wtedy rozsądniej jest od razu przewidzieć modernizację kotłowni albo rozdzielacza, zamiast dokładać rozwiązania „na szybko”.
Przeczytaj również: Rozbudowa starego domu - Jak uniknąć kosztownych błędów?
Izolacja i komfort użytkowania
Jeśli nowa część ma być wygodna przez lata, trzeba zadbać o ciągłość izolacji cieplnej i o brak mostków termicznych, czyli miejsc, przez które ciepło ucieka szybciej niż przez resztę przegrody. Na granicy starego i nowego budynku to szczególnie ważne, bo tam błędy są najłatwiejsze do popełnienia i najtrudniejsze do naprawienia po wykończeniu.
W dobrze zaprojektowanej inwestycji nowa część nie powinna „odcinać” się od starej ani technicznie, ani użytkowo. Kiedy konstrukcja i instalacje są przemyślane, dopiero wtedy warto przejść do pieniędzy, bo to one szybko pokazują, czy pomysł był realny.
Ile kosztuje większy metraż i gdzie budżet puchnie
Najuczciwiej jest powiedzieć wprost: koszt powiększenia domu zależy bardziej od trudności połączenia starej i nowej części niż od samej liczby metrów. Dwie inwestycje o tej samej powierzchni mogą kosztować zupełnie inaczej, jeśli jedna wymaga prostego aneksu, a druga rusza dach, fundamenty i instalacje.
| Zakres | Orientacyjny koszt w 2026 r. | Co najbardziej podbija cenę |
|---|---|---|
| Projekt, uzgodnienia i formalności | zwykle 5-15% całego budżetu | Branże dodatkowe, opinie, poprawki projektu, czas pracy projektanta |
| Prosta dobudowa w poziomie | około 4 000-7 000 zł/m² | Fundament, dach, stolarka, wykończenie styku z istniejącym budynkiem |
| Dobudowa z pełnymi instalacjami i łazienką | około 5 500-8 500 zł/m² | Instalacje, wentylacja, ogrzewanie, wyższy standard wykończenia |
| Nadbudowa lub większa ingerencja w konstrukcję | około 6 500-10 000 zł/m² | Wzmocnienia, prace rozbiórkowe, nowy dach, schody, logistyka robót |
| Rezerwa na niespodzianki | 15-20% budżetu | Ukryte uszkodzenia, poprawki instalacji, dodatkowe izolacje, zmiany w projekcie |
Praktycznie oznacza to, że mały aneks 20 m² może zamknąć się w widełkach rzędu 80-140 tys. zł, ale przy bardziej złożonej nadbudowie albo dobudowie z łazienką łatwo dojść dużo wyżej. Jeśli ktoś podaje wyłącznie cenę za metr, bez informacji o fundamentach, dachu i instalacjach, to ta wycena jest mało użyteczna. Ja zawsze wolę kosztorys rozbity na etapy, bo wtedy od razu widać, gdzie da się oszczędzić, a gdzie oszczędzanie skończy się poprawkami.
Najdroższe elementy to zwykle nie „gołe” ściany, tylko rzeczy niewidoczne po wykończeniu: wzmocnienia konstrukcji, dach, obróbki, przepięcia instalacji, izolacje i naprawy w istniejącym domu. Kiedy budżet jest już policzony realistycznie, można spojrzeć na błędy, które inwestorzy popełniają najczęściej.
Najczęstsze błędy, które widzę przy takich inwestycjach
- Zaczynanie od wykonawcy, a nie od planu i projektu - najtańsza ekipa nie uratuje inwestycji, jeśli bryła nie mieści się w przepisach.
- Mylenie szkicu z projektem budowlanym - koncepcja pomaga wyobrazić sobie efekt, ale nie przechodzi przez urząd.
- Niedoszacowanie konstrukcji - zwłaszcza przy starych domach, gdzie stan stropu i ścian bywa gorszy, niż wygląda na pierwszy rzut oka.
- Brak planu dla instalacji - dodatkowe pokoje, łazienka czy kuchnia bez przeliczenia ogrzewania i kanalizacji szybko generują problemy.
- Za mała rezerwa finansowa - przy takich robotach 15-20% bufora to nie przesada, tylko rozsądne zabezpieczenie.
- Ignorowanie mostków termicznych - oszczędność na izolacji w miejscu połączenia dwóch brył wraca potem w rachunkach i zawilgoceniach.
Najbardziej kosztowny błąd jest zwykle banalny: inwestor zakłada, że „to tylko kilka metrów więcej”. W praktyce właśnie te kilka metrów wprowadza najwięcej zmian w dachu, instalacjach i detalach technicznych. Dlatego dobrze jest na końcu zadać sobie jeszcze jedno pytanie: czy nowa część naprawdę będzie wyglądała i działała jak naturalna część domu?
Jak sprawić, żeby nowa część wyglądała jak naturalna część domu
Tu chodzi już nie tylko o zgodność z przepisami, ale o to, czy po wszystkim będziesz miał dom spójny i wygodny, a nie przypadkowo doklejoną bryłę. Ja zawsze patrzę na trzy rzeczy: proporcje, światło i ciągłość materiałów. Jeśli te trzy elementy są dobrze ustawione, cała inwestycja wygląda dojrzale, nawet gdy była realizowana etapami.
- Bryła i dach powinny być możliwie proste i logiczne, bo każda zbędna załomka zwiększa ryzyko błędów.
- Okna muszą doświetlać nowe pomieszczenia, ale też trzymać rytm elewacji, żeby dobudowa nie wyglądała jak osobny obiekt.
- Poziomy podłóg warto uzgodnić wcześniej, bo późniejsze „schodki” między starym a nowym by potrafią uprzykrzyć codzienne życie.
- Ogrzewanie i wentylacja mają działać jako jeden system, a nie dwie połówki połączone prowizorycznie.
- Elewacja i detale wykończeniowe najlepiej projektować od razu razem z nową częścią, bo wtedy łatwiej zachować spójność.
Jeśli mam wskazać jedną rzecz, która najczęściej decyduje o powodzeniu takiej inwestycji, to jest nią dobry projekt dopasowany do konkretnego domu i działki. Dopiero na tym fundamencie sensownie układa się formalności, technikę i budżet, a efekt końcowy nie wygląda jak kompromis zrobiony w pośpiechu.
