Przy ogrodzeniu najwięcej problemów nie robi sam płot, tylko to, czy da się go poprawnie wpisać w projekt zagospodarowania działki. W praktyce chodzi o pokazanie, gdzie przebiega granica, jak działa wjazd, gdzie stanie furtka i czy całość nie wchodzi w konflikt z drogą, uzbrojeniem terenu albo przepisami technicznymi. Ten tekst porządkuje temat od strony formalnej i praktycznej: wyjaśnia, co powinno znaleźć się w dokumentacji, kiedy potrzebne jest zgłoszenie oraz jakie detale przy bramie i ogrodzeniu najczęściej powodują poprawki.
Najważniejsze fakty o ogrodzeniu w dokumentacji budowlanej
- Projekt budowlany składa się z trzech części, a część zagospodarowania działki pokazuje m.in. granice, dojazd, wejścia, wjazdy i układ komunikacji.
- Ogrodzenie do 2,20 m co do zasady nie wymaga pozwolenia na budowę, ale od strony dróg, ulic, placów i innych miejsc publicznych zwykle trzeba je zgłosić niezależnie od wysokości.
- Po zgłoszeniu organ ma 30 dni na wniesienie sprzeciwu; do dokumentów zwykle dołącza się też szkice lub rysunki oraz dowód prawa do dysponowania nieruchomością.
- Bramy i furtki nie mogą otwierać się na zewnątrz działki, a pod ostro zakończone elementy obowiązuje limit 1,8 m.
- W praktyce najlepiej projektować ogrodzenie razem z wjazdem, miejscem na media i układem chodników, bo późniejsze zmiany są najdroższe.
Co ten dokument naprawdę rozstrzyga przy ogrodzeniu
Nie traktuję tego elementu projektu jak papieru „do odhaczenia”. To właśnie on ustawia logikę całej działki: gdzie można wejść, gdzie wjechać, jak poprowadzić komunikację i czy ogrodzenie nie blokuje dostępu do drogi publicznej. W projekcie budowlanym chodzi o spójność, więc jeśli płot, zjazd, furtka i przebieg mediów nie pasują do siebie, urząd zwykle to zauważy szybciej niż inwestor na placu budowy.
W polskich przepisach projekt budowlany składa się z trzech części: architektoniczno-budowlanej, technicznej i tej dotyczącej zagospodarowania terenu. Dla ogrodzenia ma znaczenie przede wszystkim ta trzecia, bo pokazuje nie tylko granice, lecz także sposób korzystania z działki. Jeśli więc ogrodzenie jest częścią inwestycji, powinno być zaplanowane od razu razem z dojazdem, wejściem, strefą bramy i miejscem, w którym później nie będzie kolizji z instalacjami.
Najczęściej widzę jeden błąd: inwestor najpierw wybiera wygląd frontu, a dopiero potem próbuje dopasować do niego formalności. To działa odwrotnie. Najpierw trzeba ustalić układ działki, a dopiero później dobierać formę płotu. Dzięki temu później nie trzeba przerabiać otwierania bramy, przesuwać furtki albo poprawiać odległości od granicy. Kiedy ten fundament jest jasny, łatwiej przejść do tego, co dokładnie musi znaleźć się na rysunku i w opisie.

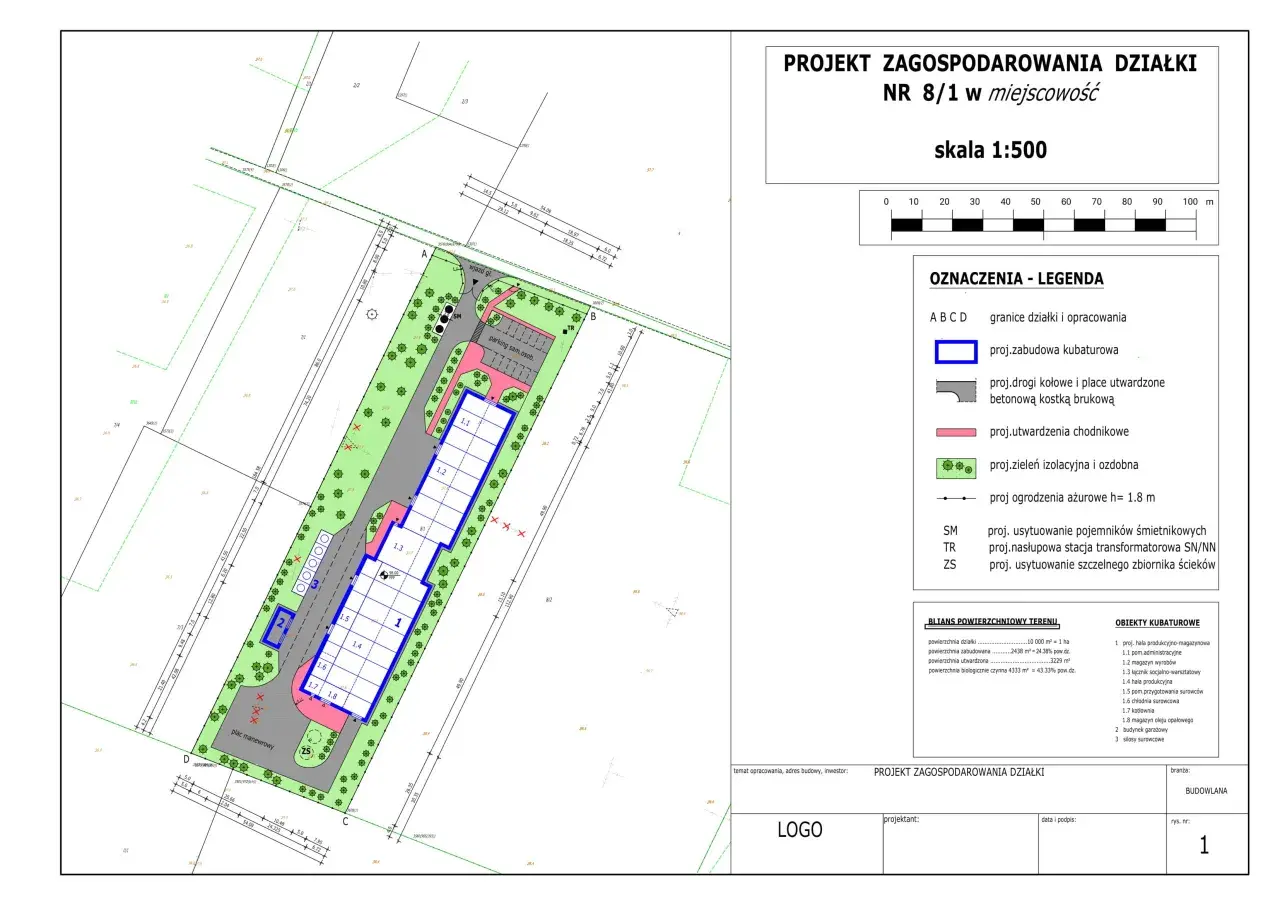

Jak czytać część rysunkową i opisową

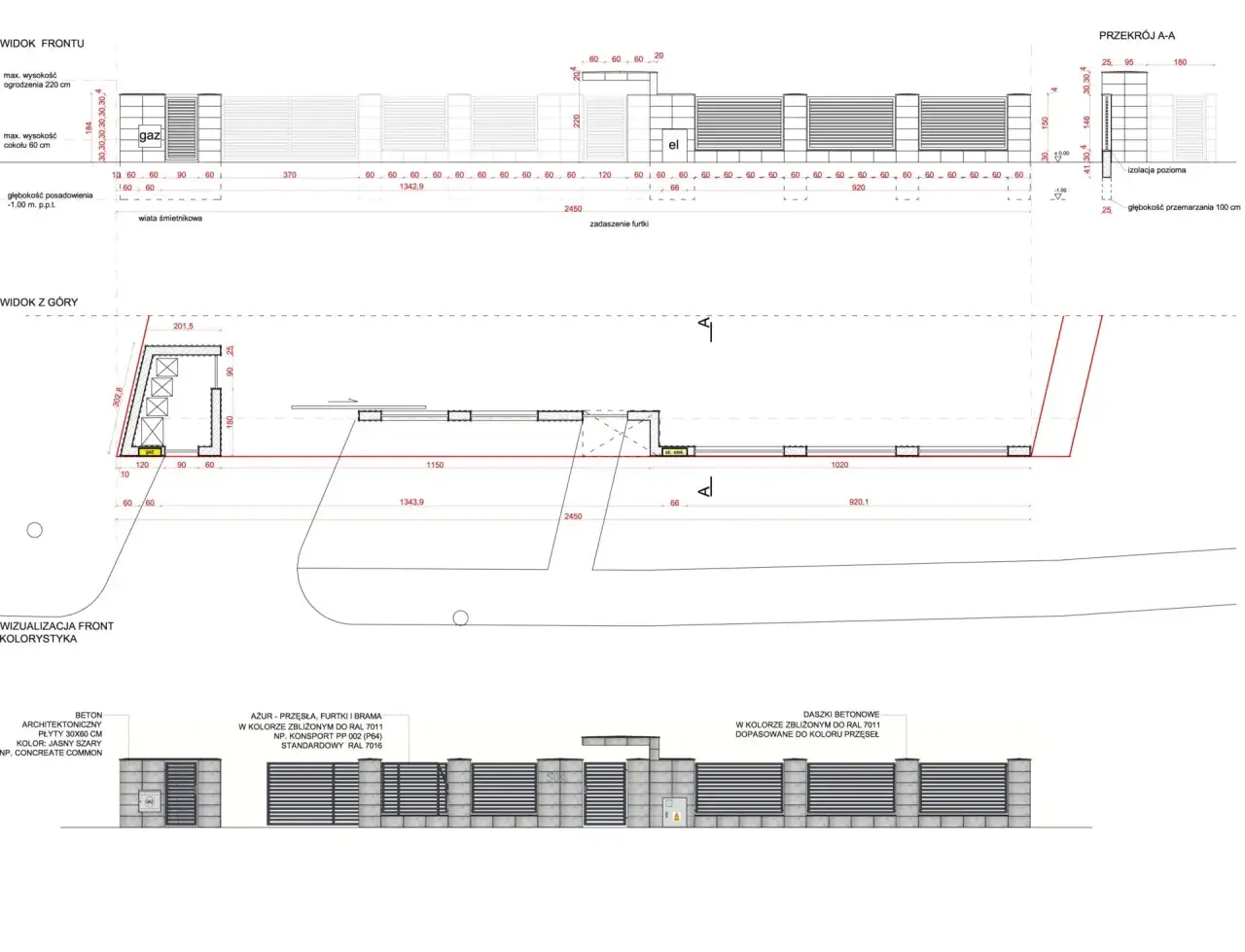

Na rysunku patrzę przede wszystkim na granice działki, usytuowanie obiektów, wejścia, wjazdy i odległości od granic. Rozporządzenie wymaga też pokazania układu komunikacji wewnętrznej oraz sposobu dostępu do drogi publicznej. Przy ogrodzeniu oznacza to, że sam przebieg płotu nie wystarczy: trzeba jeszcze sprawdzić, czy brama i furtka spinają się z dojściem do domu, zjazdem i ewentualnymi sieciami w gruncie.
Co powinno być widoczne na rysunku
W praktyce na takim rysunku pokazuje się orientację działki, jej granice, usytuowanie projektowanych obiektów, wejścia i wjazdy, a także odległości od granic i wzajemne relacje między elementami zagospodarowania. Jeśli na działce są istniejące elementy do rozbiórki albo urządzenia, które mają zostać zachowane, też muszą być czytelne. Dobre opracowanie nie jest „ładnym szkicem”, tylko rysunkiem, z którego da się odczytać, czy ogrodzenie nie wchodzi w konflikt z innymi decyzjami projektowymi.
Przeczytaj również: Malowanie płotu betonowego: Poradnik eksperta. Uniknij błędów!
Co zwykle opisuje część tekstowa
W opisie pojawia się zakres zamierzenia, stan istniejący, projektowane zagospodarowanie, układ komunikacyjny, sposób dostępu do drogi publicznej, parametry uzbrojenia terenu oraz informacje potrzebne do oceny zgodności z przepisami. Przy ogrodzeniu ważne jest to szczególnie wtedy, gdy front działki jest powiązany z wjazdem, skrzynkami instalacyjnymi, chodnikiem albo strefą dla auta. Jeśli projekt jest etapowany, trzeba też pokazać kolejność prac tak, aby każda część działki mogła normalnie funkcjonować po oddaniu.
Im bardziej „czysty” jest rysunek, tym mniej miejsca na interpretację. A właśnie interpretacja bywa problemem przy płocie, bo nie każdy wie, kiedy zaczyna się procedura zgłoszenia, a kiedy wystarczy sam projekt i zgodność z przepisami technicznymi.
Kiedy ogrodzenie wymaga zgłoszenia, a kiedy nie
Najprostsza zasada brzmi tak: pozwolenia na budowę ogrodzenie zwykle nie wymaga, ale w dwóch ważnych sytuacjach trzeba je zgłosić. Po pierwsze, gdy ma stanąć od strony dróg, ulic, placów i innych miejsc publicznych. Po drugie, gdy przekracza 2,20 m wysokości. To ważne, bo wiele osób patrzy wyłącznie na wysokość, a tymczasem lokalizacja względem przestrzeni publicznej również uruchamia formalności.
| Typ ogrodzenia | Formalność | Co sprawdzić przed startem | Praktyczny komentarz |
|---|---|---|---|
| Do 2,20 m, po stronie prywatnej działki | Zwykle bez pozwolenia i bez zgłoszenia | Czy nie koliduje z granicą, mediami i wjazdem | To najprostszy wariant, ale nadal musi być bezpieczny i zgodny z warunkami technicznymi. |
| Od strony drogi, ulicy, placu lub innego miejsca publicznego | Zgłoszenie | Układ frontu, widoczność, zgodność z lokalnymi zasadami | Tu wysokość nie zwalnia z procedury, nawet jeśli płot nie jest wysoki. |
| Ponad 2,20 m | Zgłoszenie | Rodzaj, zakres, sposób wykonania i termin rozpoczęcia | To klasyczny przypadek zgłoszeniowy, bez pełnego pozwolenia. |
| Front przy drodze publicznej, z bramą i furtką | Zgłoszenie i dodatkowa ostrożność projektowa | Otwieranie bramy, szerokość, bezpieczeństwo i dostępność | W praktyce to najczęściej najbardziej „wrażliwy” fragment całego ogrodzenia. |
Do zgłoszenia wpisuje się rodzaj, zakres i sposób wykonywania robót oraz termin ich rozpoczęcia. Trzeba też dołączyć dowód prawa do dysponowania nieruchomością na cele budowlane, a zależnie od sytuacji także szkice lub rysunki. Jeżeli urząd nie wniesie sprzeciwu w ciągu 30 dni od doręczenia zgłoszenia, można zaczynać roboty. W praktyce oznacza to, że dobrze przygotowana dokumentacja oszczędza nie tylko czas, ale i nerwy.
Jeśli działka graniczy z drogą publiczną, sprawdzam jeszcze jedną rzecz: czy lokalne warunki albo zarządca drogi nie stawiają dodatkowych wymagań co do zjazdu, widoczności albo linii ogrodzenia. Tego nie załatwia sam wybór materiału. To prowadzi prosto do kwestii technicznych, które najczęściej decydują o tym, czy projekt przejdzie bez korekt.
Jak zaprojektować płot, bramę i furtkę, żeby nie poprawiać projektu
Największą różnicę robią detale, które na etapie koncepcji wydają się drobiazgiem. Brama i furtka muszą działać nie tylko estetycznie, ale też zgodnie z przepisami i wygodnie w codziennym użyciu. W warunkach technicznych ogrodzenie nie może stwarzać zagrożenia dla ludzi i zwierząt, a ostro zakończone elementy, drut kolczasty i tłuczone szkło nie powinny pojawiać się poniżej 1,8 m. Bramy i furtki nie mogą też otwierać się na zewnątrz działki.
Szerokość bramy powinna wynosić w świetle co najmniej 2,4 m, a furtki co najmniej 0,9 m. To nie są wartości „na oko” - jeśli ktoś planuje dostawy, większe auto albo wygodny wjazd na posesję, lepiej od razu założyć realny margines, zamiast potem przerabiać słupki i fundament. Przy budynkach wielorodzinnych i publicznych dochodzi jeszcze temat dostępności, więc furtka nie może utrudniać poruszania się osobom na wózkach.
Wybór typu ogrodzenia też ma znaczenie. Z mojego doświadczenia najlepiej sprawdzają się rozwiązania dopasowane do funkcji działki, a nie tylko do katalogu producenta. Na działce jednorodzinnej:
- siatka i lekkie panele są rozsądne, gdy liczy się koszt i szybkość montażu,
- ogrodzenie stalowe lub panelowe daje dobry kompromis między trwałością a estetyką,
- mur, gabiony i cięższe fronty wyglądają mocniej, ale wymagają większego budżetu i mocniejszego fundamentu,
- drewno daje ciepły efekt, ale trzeba liczyć się z regularną konserwacją,
- działka narożna albo przy ruchliwej ulicy wymaga ostrożniejszego ustawienia frontu, bo ważniejsza staje się widoczność niż sama dekoracja.
Najczęściej popełniany błąd wygląda tak: ktoś planuje front działki dopiero po wyborze kostki, automatyki i wzoru przęsła. Efekt jest przewidywalny - brama wchodzi w kolizję z chodnikiem, furtka blokuje przejście albo skrzydło otwiera się w złą stronę. Lepiej rozwiązać to na papierze niż w betonie. Kiedy technika jest już domknięta, zostaje jeszcze kwestia pieniędzy, bo właśnie tu wiele osób bardzo zaniża budżet.
Ile kosztuje ogrodzenie i co najbardziej zmienia budżet
Budżet na ogrodzenie potrafi rozjechać się szybciej niż w przypadku wielu innych elementów działki, bo koszt zależy nie tylko od metrażu, ale też od fundamentu, różnicy poziomów, bramy, automatyki i wykończenia frontu. Orientacyjnie na rynku najniżej wychodzą rozwiązania lekkie, a najwyżej pełne, ciężkie i mocno dekoracyjne. Przy dłuższych odcinkach ta różnica robi się bardzo konkretna.
| Rodzaj ogrodzenia | Orientacyjny koszt za mb z montażem | Co wpływa na cenę | Kiedy ma sens |
|---|---|---|---|
| Siatka | około 120-220 zł | Wysokość, słupki, podmurówka, teren | Gdy najważniejszy jest budżet i szybkie zamknięcie działki. |
| Panele 3D | około 180-350 zł | Grubość drutu, podmurówka, powłoka, montaż | Dobry kompromis między ceną, trwałością i wyglądem. |
| Panele 2D z podmurówką | około 250-450 zł | Sztywność, system podmurówki, przygotowanie gruntu | Jeśli zależy Ci na bardziej solidnym i równym froncie. |
| Stal nowoczesna lub ogrodzenie pełne | około 500-1200 zł | Projekt, spawanie, malowanie, detale | Gdy ogrodzenie ma być elementem architektury, a nie tylko granicą. |
| Mur, gabiony, front premium | około 700-1500+ zł | Fundament, wypełnienie, transport, robocizna | Przy dużym nacisku na prywatność, masę i efekt wizualny. |
Do tego dolicz bramę i furtkę: brama przesuwna to często kilka tysięcy złotych więcej, a automatyka podnosi koszt jeszcze wyżej. W praktyce przy dłuższym ogrodzeniu różnica między siatką a ogrodzeniem murowanym łatwo przekłada się na kilkanaście albo kilkadziesiąt tysięcy złotych. Jeśli zlecasz również przygotowanie dokumentacji, osobno policz mapę do celów projektowych i pracę projektanta, bo przy skomplikowanej działce właśnie ten etap potrafi wydłużyć cały proces.
W tym miejscu najczęściej pojawia się zdrowe pytanie: na czym nie warto oszczędzać? Odpowiadam krótko - na froncie, fundamencie i poprawnym usytuowaniu bramy. Resztę można uprościć, ale błędy w tych trzech punktach wracają potem jako drogie poprawki. Z tego powodu przed złożeniem dokumentów robię jeszcze krótką kontrolę techniczno-formalną.
Co sprawdzić przed złożeniem dokumentów, żeby nie wracać do urzędu
Najlepiej działa prosty audyt przed oddaniem projektu. Nie trzeba do tego dodatkowych narzędzi, tylko chwili skupienia i zgodności między rysunkiem, opisem oraz realnym planem działki. Jeśli choć jeden element nie gra, urząd zwykle prosi o uzupełnienie albo inwestor musi wrócić do projektanta.
- Czy ogrodzenie jest pokazane na aktualnej mapie do celów projektowych, a granice działki są czytelne?
- Czy brama, furtka i wjazd mają miejsce zgodne z układem komunikacyjnym i nie kolidują z mediami?
- Czy wysokość płotu nie przekracza 2,20 m, jeśli nie chcesz wchodzić w tryb zgłoszeniowy?
- Czy od strony drogi publicznej nie pominięto zgłoszenia, jeśli front ogrodzenia tego wymaga?
- Czy brama otwiera się do środka działki, a jej szerokość wynosi co najmniej 2,4 m?
- Czy furtka ma minimum 0,9 m i nie tworzy bariery przy wejściu?
- Czy w projekcie nie ma ostrych elementów poniżej 1,8 m?
- Czy dokumenty są spójne z warunkami zabudowy, planem miejscowym i prawem do dysponowania nieruchomością?
Ja patrzę na to tak: dobre ogrodzenie zaczyna się nie od koloru przęseł, ale od poprawnego wpisania go w układ działki. Jeśli od początku zsynchronizujesz dokumentację, wjazd, bramę, furtkę i przebieg mediów, cała procedura zwykle idzie szybciej, a sam płot działa lepiej przez lata. To właśnie ten etap najbardziej opłaca się zrobić porządnie, zanim na budowie pojawi się pierwszy słupek i pierwsza poprawka.
