Budowa domu szkieletowego wymaga innego podejścia niż tradycyjny mur: tu liczą się sucha technologia, precyzja i kontrola wilgoci od pierwszego dnia. Ja patrzę na ten temat tak: w lekkiej konstrukcji najwięcej waży nie sama ilość materiału, ale jakość połączeń i detali, których nie widać po wykończeniu. W tym artykule pokazuję, jak przebiega taka realizacja krok po kroku, ile zwykle trwa i kosztuje w 2026 roku oraz na co zwrócić uwagę, żeby nie przepłacić za błędy, które później trudno naprawić.
Najważniejsze rzeczy, które warto wiedzieć przed startem inwestycji
- Technologia szkieletowa opiera się na lekkiej, ale nośnej konstrukcji z drewna konstrukcyjnego, zwykle klasy C24, dobrze wysuszonego i poprawnie zabezpieczonego.
- Największe znaczenie mają detale: paroizolacja, wiatroizolacja, szczelność połączeń, dokładność montażu i poprawne posadowienie budynku.
- Realny czas realizacji jest zwykle krótszy niż przy murze, ale tylko wtedy, gdy projekt jest prosty, a ekipa pracuje według sprawdzonego standardu.
- Koszt w 2026 roku zależy głównie od standardu, bryły budynku, rodzaju dachu, stolarki, instalacji i zakresu wykończenia.
- Najlepsze efekty daje połączenie prostego projektu, dobrej organizacji i wykonawcy, który nie oszczędza na warstwach niewidocznych po odbiorze.
Jak działa technologia szkieletowa

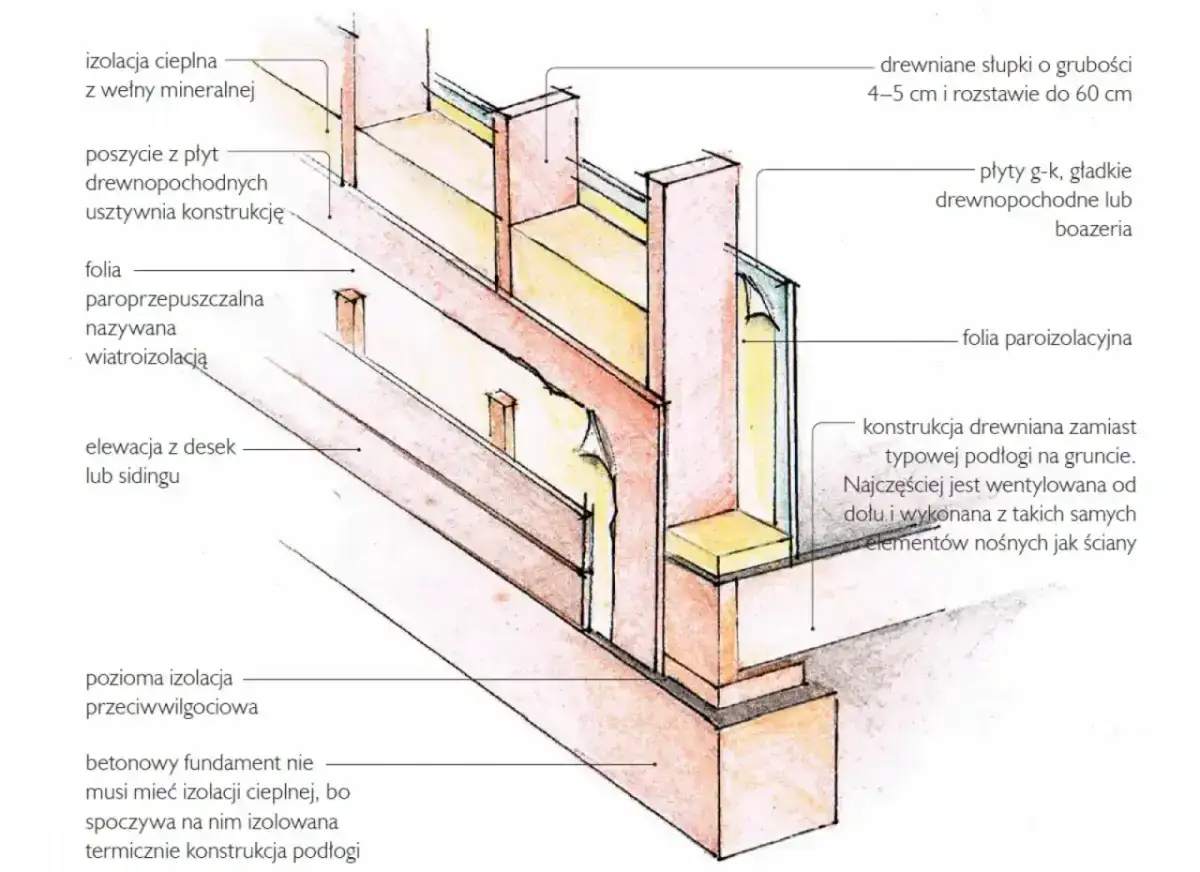

W praktyce to dom, w którym obciążenia przenosi drewniany szkielet, a nie masywna ściana z cegły czy bloczka. Pomiędzy elementami nośnymi układa się izolację cieplną, całość zamyka poszycie usztywniające, a od strony wnętrza i elewacji dochodzą warstwy chroniące przed wilgocią oraz przewiewaniem. Jeśli któryś z tych elementów jest źle dobrany albo niedokładnie połączony, cały układ zaczyna tracić swoje zalety.
Ja najczęściej tłumaczę to inwestorom bardzo prosto: szkielet musi być suchy, stabilny i szczelny. Drewno konstrukcyjne nie jest tu dekoracją, tylko nośną częścią budynku. Dlatego stosuje się materiał o określonej wytrzymałości, suszony komorowo i czterostronnie strugany, a nie przypadkowe deski. Z kolei paroizolacja ogranicza wnikanie pary wodnej z wnętrza do przegrody, a wiatroizolacja chroni ocieplenie od zewnątrz. Te dwa pojęcia warto zapamiętać, bo ich pomylenie to jeden z klasycznych błędów na budowie.
Prefabrykacja a budowa na miejscu
Jeśli elementy ścian i stropów powstają w fabryce, łatwiej utrzymać powtarzalność wymiarów, jakość detali i suchy montaż. Na działce zostaje wtedy głównie złożenie gotowych modułów, co skraca czas i ogranicza ryzyko wpływu pogody. Budowa na miejscu daje większą elastyczność, ale wymaga lepszej logistyki i naprawdę zdyscyplinowanej ekipy. Ja traktuję prefabrykację jako przewagę organizacyjną, a nie gwarancję sukcesu - działa świetnie tylko wtedy, gdy projekt jest dopracowany, a wykonanie nie schodzi z założonego standardu.
Gdy rozumiesz, z czego składa się przegroda, dużo łatwiej ocenić sens kolejnych etapów budowy.

Jak wygląda budowa krok po kroku
Tu najważniejsza jest kolejność. W tej technologii nie opłaca się skracać drogi, bo zamknięta ściana później nie wybacza błędów ukrytych pod płytą g-k albo elewacją.
| Etap | Co się dzieje | Dlaczego to ważne | Orientacyjny czas |
|---|---|---|---|
| Projekt i formalności | Analiza działki, badanie gruntu, adaptacja projektu i dopięcie detali wykonawczych | To tutaj zapadają decyzje o układzie, fundamentach i grubości przegród | 2-8 tygodni |
| Fundament lub płyta | Przygotowanie podłoża, izolacje, zbrojenie i wykonanie posadowienia | Lekka konstrukcja potrzebuje równej, suchej i dobrze zaizolowanej podstawy | 1-3 tygodnie |

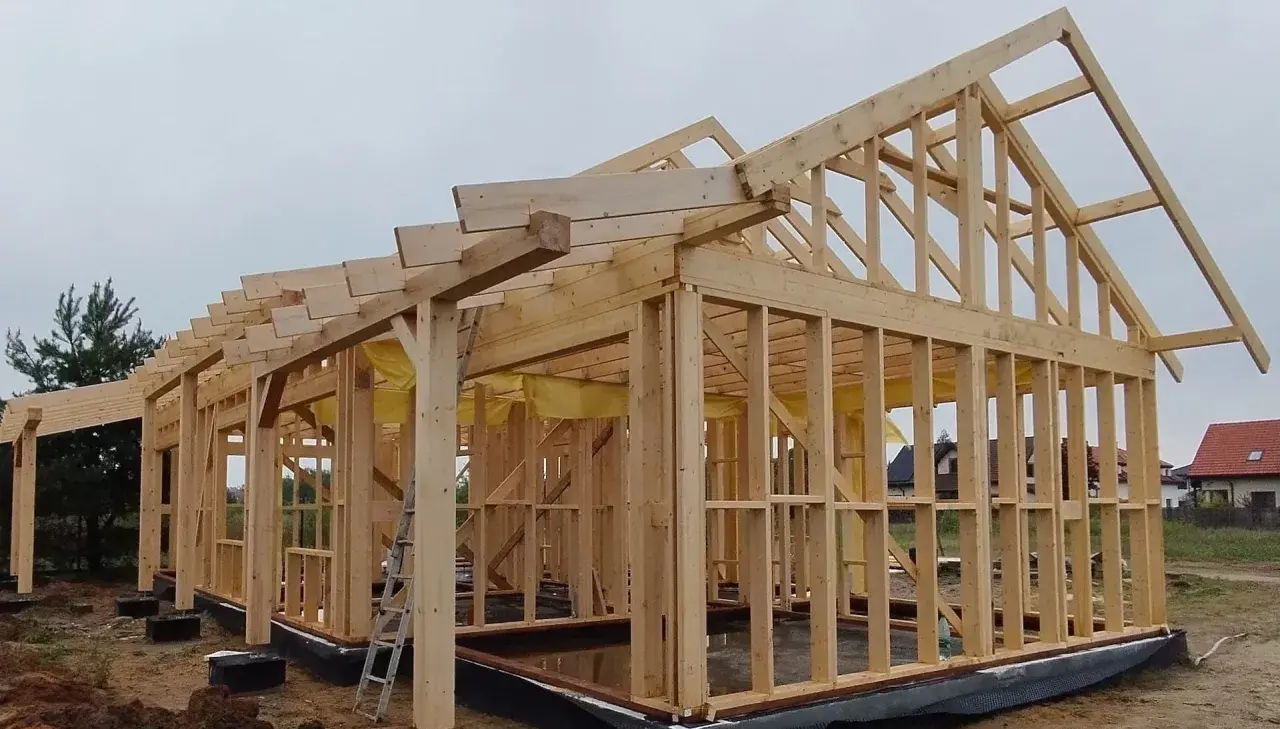

| Montaż szkieletu | Ustawienie podwalin, słupków, oczepów i stężeń | To kręgosłup domu, od którego zależy sztywność całej konstrukcji | Kilka dni - 2 tygodnie |
| Poszycie i dach | Montaż płyt, membran, więźby, pokrycia oraz stolarki zewnętrznej | Dom zostaje zamknięty przed pogodą i przestaje chłonąć wilgoć z zewnątrz | 1-3 tygodnie |
| Izolacje i instalacje | Ocieplenie, paroizolacja, elektryka, wod-kan, wentylacja i pozostałe instalacje | To etap, który decyduje o komforcie i energooszczędności | 2-6 tygodni |
| Wykończenie | Płyty g-k, podłogi, elewacja, malowanie i biały montaż | Dopiero wtedy budynek staje się w pełni gotowy do zamieszkania | 4-10 tygodni |
Projekt i fundament
Na początku decyduje nie tylko sam rysunek architektoniczny, ale też grunt i sposób posadowienia. Przy lekkiej konstrukcji często dobrze sprawdza się płyta fundamentowa, zwłaszcza gdy zależy Ci na równym podparciu i dobrej izolacji od gruntu, ale ostateczny wybór zawsze powinien wynikać z badań geotechnicznych i projektu konstrukcyjnego. Ja nie zaczynałbym robót od fundamentu bez tych danych, bo to jeden z najdroższych skrótów, jakie można zrobić na starcie.
Zamknięcie bryły
Największą ulgę inwestor czuje zwykle wtedy, gdy dach, okna i drzwi są już zamontowane. Od tego momentu budynek przestaje być podatny na deszcz i wiatr, a ryzyko zawilgocenia znacząco spada. W praktyce to też moment, w którym dom zaczyna przypominać finalną bryłę, a nie tylko konstrukcyjny szkielet.
Przeczytaj również: Stan surowy otwarty - ile kosztuje i jak uniknąć kosztownych błędów?
Izolacje i wykończenie
W lekkiej technologii izolacja nie jest dodatkiem, lecz częścią całego systemu. Ocieplenie, szczelna paroizolacja od środka i wiatroizolacja od zewnątrz pracują razem, a ich jakość bezpośrednio wpływa na rachunki za ogrzewanie oraz trwałość przegród. Jeśli połączenia są wykonane niedokładnie, nawet bardzo dobry materiał nie uratuje efektu. Gdy te warstwy są położone starannie, dom zwykle odwdzięcza się stabilnym komfortem przez lata.
Po takim przeglądzie łatwiej ocenić, skąd biorą się różnice w kosztach i czasie realizacji.
Ile trwa i kosztuje taka inwestycja w 2026 roku
Wycena domu szkieletowego rzadko sprowadza się do jednego prostego przelicznika. Najczęściej to suma kilku decyzji: prostoty bryły, jakości stolarki, standardu izolacji, rodzaju elewacji, zakresu instalacji i tego, czy budowa jest prefabrykowana, czy prowadzona w całości na działce. Ja przy kalkulacji zawsze zostawiam rezerwę, bo ceny materiałów i robocizny wciąż potrafią się przesunąć w trakcie inwestycji.
| Zakres | Orientacyjny koszt za m² | Co zwykle wpływa najmocniej |
|---|---|---|
| Stan surowy zamknięty | 3 000-4 500 zł/m² | Fundament, szkielet, dach, okna i drzwi zewnętrzne |
| Stan deweloperski | 4 500-7 500 zł/m² | Izolacje, instalacje, zabudowy, wylewki i przygotowanie pod wykończenie |
| Pod klucz | 6 500-10 000 zł/m² | Wykończenie wnętrz, podłogi, łazienki, biały montaż, elewacja i detal |
To są widełki orientacyjne, ale pomagają szybko odróżnić ofertę realistyczną od zbyt optymistycznej. Według GUS w marcu 2026 r. ceny produkcji budowlano-montażowej były o 4,7% wyższe niż rok wcześniej, więc planując budżet, naprawdę warto zostawić 10-15% marginesu bezpieczeństwa. Największe różnice w kosztach robią zazwyczaj: skomplikowana bryła, duża liczba przeszkleń, droższa stolarka, wentylacja mechaniczna z rekuperacją i wyższy standard wykończenia.
Jeśli chodzi o czas, to dobrze zorganizowana realizacja potrafi zamknąć się w kilku miesiącach, a sam montaż konstrukcji bywa liczony w dniach lub tygodniach, nie w miesiącach. W praktyce najwięcej opóźnień nie wynika z technologii, tylko z decyzji podejmowanych po drodze, zmian projektu i słabej koordynacji ekip. Dlatego prosty rzut i konsekwentny harmonogram są w tej technologii warte więcej, niż wielu inwestorów zakłada na początku.
W kolejnym kroku warto spojrzeć na najczęstsze błędy, bo to one najlepiej pokazują, gdzie technologia jest wymagająca, a gdzie naprawdę daje przewagę.
Najczęstsze błędy, które psują efekt
Jeśli mam wskazać miejsca, w których inwestorzy najczęściej tracą pieniądze, to nie są to spektakularne pomyłki, tylko drobiazgi ukryte w ścianie, pod dachem albo przy styku z fundamentem. Te problemy nie zawsze widać od razu, ale po czasie odbijają się na komforcie i rachunkach.
- Wilgotne drewno konstrukcyjne - jeśli materiał nie jest odpowiednio suchy, może się odkształcać i pogarszać stabilność całej konstrukcji.
- Pomylenie warstw ochronnych - paroizolacja od środka i wiatroizolacja od zewnątrz mają różne zadania; ich zamiana lub brak potrafi zniszczyć przegrodę od środka.
- Nieszczelności przy instalacjach - każde przejście kabli i rur przez ścianę wymaga starannego uszczelnienia, inaczej tracisz szczelność budynku.
- Zbyt skomplikowany projekt - wykusze, liczne załamania i duże przeszklenia podnoszą koszt, wydłużają montaż i zwiększają ryzyko błędów.
- Oszczędzanie na fundamentach i połączeniach - to miejsca, których nie widać po wykończeniu, ale to właśnie one decydują o trwałości.
- Brak kontroli etapowej - jeśli nie oglądasz konstrukcji przed zakryciem ścian, później trudno udowodnić, gdzie pojawił się problem.
Te błędy zwykle nie krzyczą od razu. Najpierw pojawia się gorszy komfort cieplny albo akustyczny, potem wyższe zużycie energii, a dopiero później bardziej kosztowne naprawy. Dlatego przy tej technologii cierpliwa kontrola detali ma większą wartość niż efektowna lista gadżetów w projekcie.
Gdy już wiesz, gdzie najczęściej pojawiają się problemy, łatwiej odpowiedzieć na pytanie, dla kogo taka technologia będzie rzeczywiście dobrym wyborem.
Kiedy ta technologia ma sens, a kiedy lepiej zwolnić
Dom w lekkiej konstrukcji nie jest ani rozwiązaniem „dla każdego”, ani technologią drugiej kategorii. Najlepiej działa tam, gdzie inwestor chce szybkiej realizacji, przewidywalnego harmonogramu i dobrego standardu energetycznego, ale jest gotowy trzymać się projektu bez częstych zmian. Ja widzę ten system jako bardzo dobry wybór dla osób, które cenią porządek na budowie i akceptują, że jakość użytkowania zależy od precyzji wykonania bardziej niż w technologii ciężkiej.
| Szkielet sprawdza się, gdy | Lepiej uważać, gdy |
|---|---|
| Zależy Ci na krótszym czasie budowy i ograniczeniu chaosu na placu | Lubisz wprowadzać zmiany projektowe w trakcie robót |
| Masz prostą bryłę i rozsądny budżet na dobrą izolację oraz stolarkę | Planujesz bardzo rozbudowaną architekturę z wieloma załamaniami i przeszklonymi narożnikami |
| Chcesz nowoczesnego, energooszczędnego domu z przewidywalnym kosztem eksploatacji | Oczekujesz „masywnego” odczucia akustycznego bez dopracowania przegród i detali |
| Masz wykonawcę, który naprawdę zna suchą technologię i pracuje na standardach, nie na skrótach | Nie masz czasu na odbiory etapowe i kontrolę jakości przed zakryciem ścian |
Warto też pamiętać, że lekka konstrukcja inaczej reaguje na ogrzewanie i chłodzenie niż mur. Szybciej się nagrzewa, ale też szybciej oddaje ciepło, więc ogromne znaczenie ma poprawnie zaprojektowana izolacja i wentylacja. To nie jest wada sama w sobie - po prostu inny sposób pracy budynku, który trzeba zrozumieć przed decyzją o budowie.
Skoro wiemy już, kiedy ta technologia się opłaca, zostaje najważniejsze pytanie praktyczne: co sprawdzić w umowie i na budowie, żeby nie płacić za cudze niedopatrzenia.
Co sprawdzić przed podpisaniem umowy
Ja zawsze proszę o możliwie precyzyjny zakres prac, zanim padnie pierwszy podpis. W lekkiej technologii nie wystarczy hasło „stan deweloperski”, bo każda firma może rozumieć to trochę inaczej. Im dokładniejszy opis materiałów, etapów i odpowiedzialności, tym mniejsze ryzyko sporów później.
- Sprawdź, czy w umowie są wpisane klasa drewna, wilgotność materiału, sposób zabezpieczenia i rodzaj poszycia.
- Poproś o opis warstw ściany i dachu, łącznie z grubością izolacji oraz rodzajem paroizolacji i wiatroizolacji.
- Ustal, kto odpowiada za fundament, montaż konstrukcji, dach, stolarkę, instalacje i wykończenie.
- Wymagaj odbiorów etapowych przed zakryciem newralgicznych miejsc, zwłaszcza połączeń, przejść instalacyjnych i styków z fundamentem.
- Dopytaj o gwarancję, wyłączenia odpowiedzialności i procedurę zgłaszania usterek.
- Upewnij się, że harmonogram zawiera terminy, płatności i warunki odbioru każdego etapu.
To właśnie na etapie umowy wychodzi, czy wykonawca myśli jak partner inwestora, czy tylko jak sprzedawca gotowego pakietu. Ja wolę firmy, które bez problemu pokazują parametry materiałów, sposób montażu i zakres odpowiedzialności, bo to zwykle przekłada się na lepszą jakość na budowie. Jeżeli dokumenty są nieprecyzyjne już na starcie, później prawie zawsze oznacza to dodatkowe wyjaśnienia, dopłaty albo nerwowe poprawki.
Co naprawdę robi różnicę w lekkiej konstrukcji
Jeśli miałbym zamknąć ten temat w jednym wniosku, powiedziałbym tak: w tej technologii wygrywa nie ten, kto postawi dom najszybciej, tylko ten, kto najdokładniej kontroluje detale niewidoczne po wykończeniu. Prosty projekt, suche materiały, szczelne warstwy i doświadczona ekipa robią większą różnicę niż efektowne dodatki na etapie wizualizacji.
Dobrze zaplanowana realizacja daje dom szybki w budowie, komfortowy w użytkowaniu i łatwy do utrzymania w rozsądnym budżecie. Gdy jednak inwestor próbuje oszczędzać na fundamentach, izolacji albo jakości montażu, przewaga tej technologii szybko znika. Właśnie dlatego przy lekkiej konstrukcji najbardziej opłaca się myśleć jak kontroler jakości, a nie jak ktoś, kto chce po prostu „jak najszybciej mieć ściany”.
